耐震工事 やってみた 3/4


    < 工事開始 >


    そして やっと 工事が始まった。

    第一週

    2025/3/12   (水)  初日


    本日 作業開始!

             およそ 3週間の予定である。

    やって来たのは

    3人の方々  棟梁 と 後継の息子さん と …

        えっ 娘さんも?


    髪をキュッと縛り、作業服に身を包んでいたので、若い衆だと思っていたが
    挨拶されて 「えっ あの時の娘さん⁉︎」

    皆さん 去年の耐震診断の時にお会いしているが
    耐震工事に、娘さんも入っていたのには ちょっと驚いた!

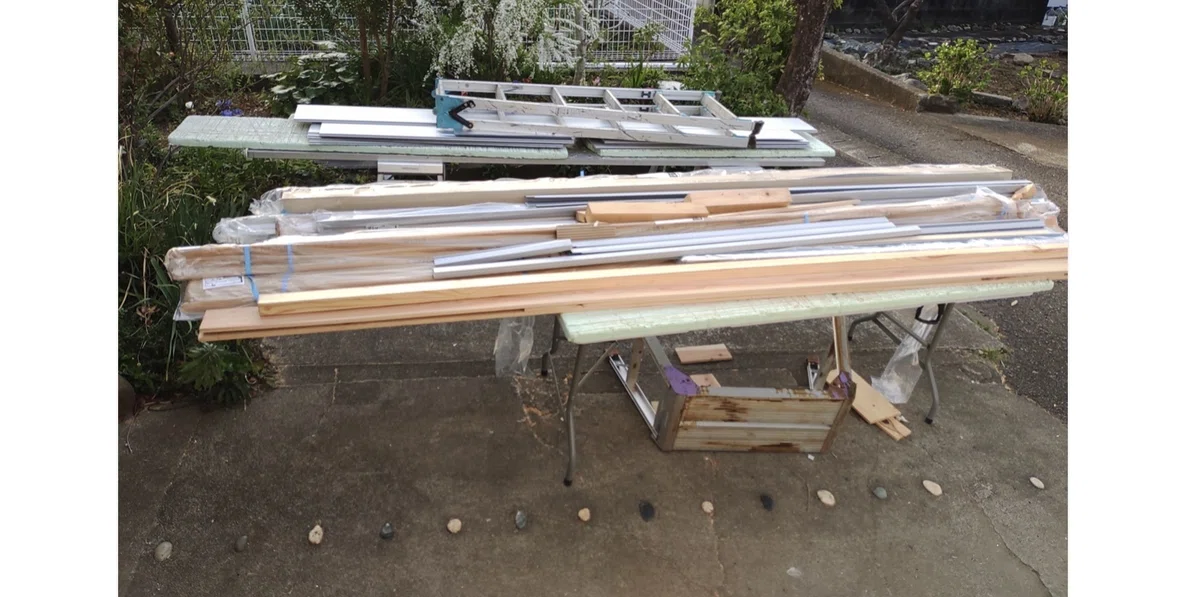

    それはともかく たくさんの 作業道具が庭先に運び込まれ

    南側の壁面から 作業が始まった


    今回の工事目的は 私の小さな家を 地震に強くする事
         震度7に 耐えられる家にする事!

    主な作業は 次の二つ

    ①  左の鳥かごみたいな 現在のスカスカの軸組みを
       右の合板に置き換えて より強固な耐力壁を持つ 箱のような家にする

    画像

       耐力壁(たいりょくへき)
       地震や風などの水平荷重(横からの力)に抵抗する能力をもつ壁


    ②  土台と柱 柱と天井の梁 などの連結部に 連結金具を付けて

         連結部分を強固にする



    まずは 外壁がバリバリと剥がされてゆく


    ちょっと、痛々しい
    すごく うるさい!


    画像

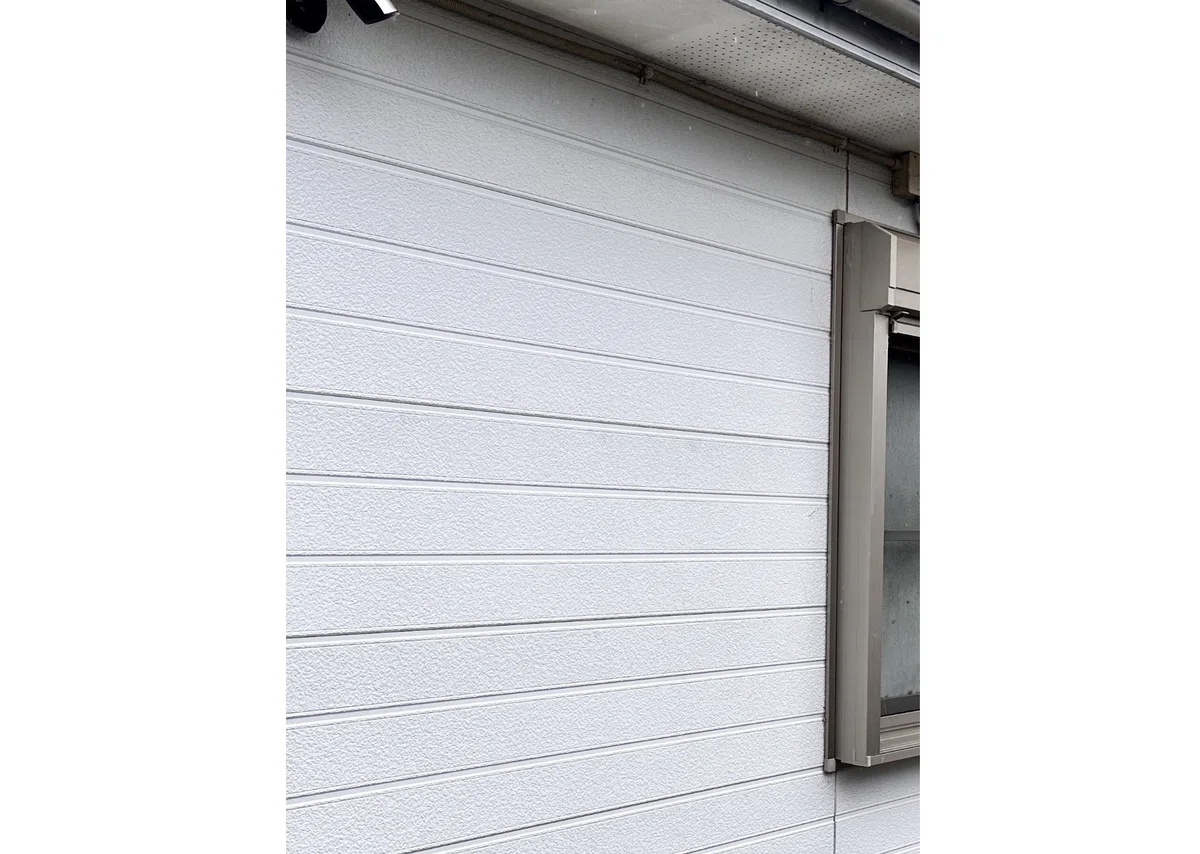

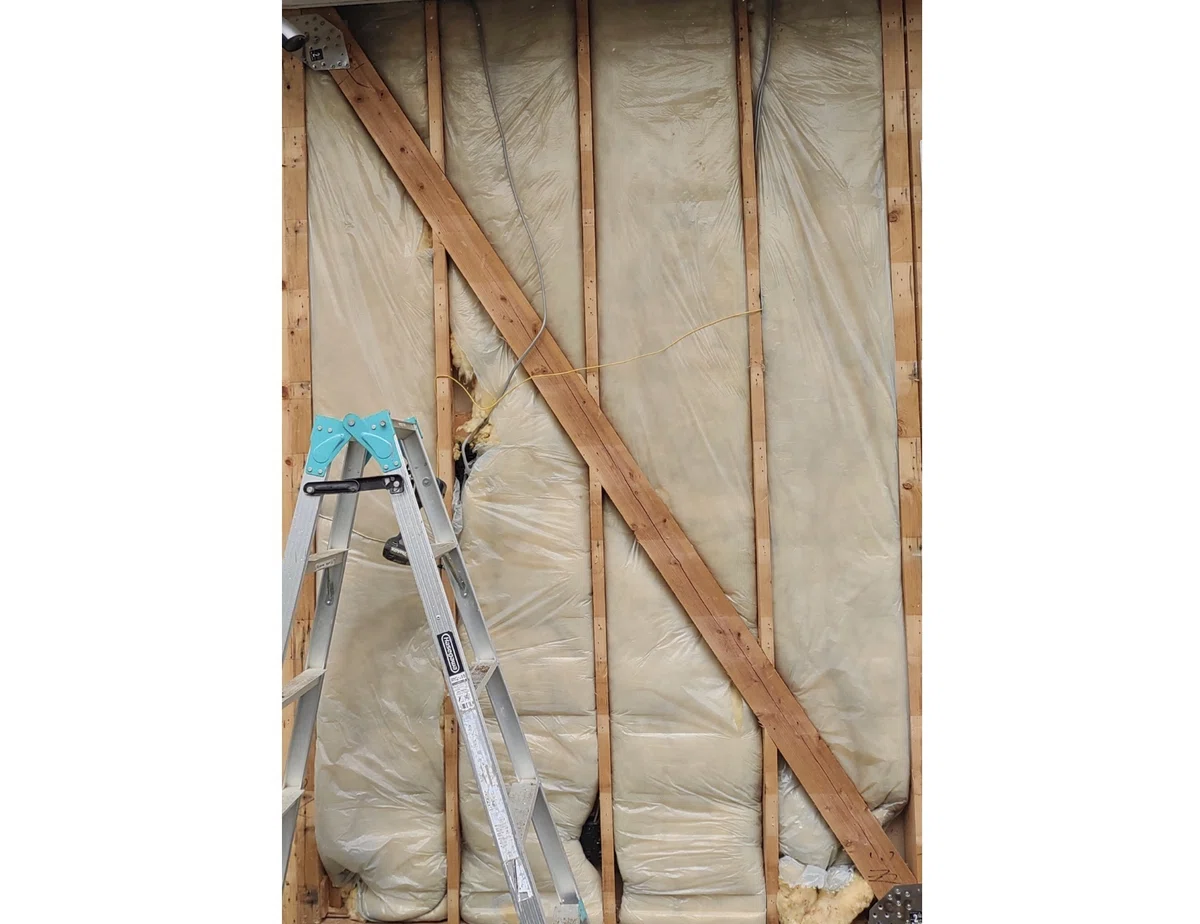

    剥がされる前  元の外壁


    外壁を剥がされると こんな感じだ。
    柱を中心に 木材を組み合わせ、詰め物 ( 断熱材 ) をしてある。
    斜めに走っているのが 筋交( スジカイ ) というヤツですね。
    意外と チャチなんだなぁ。

    画像

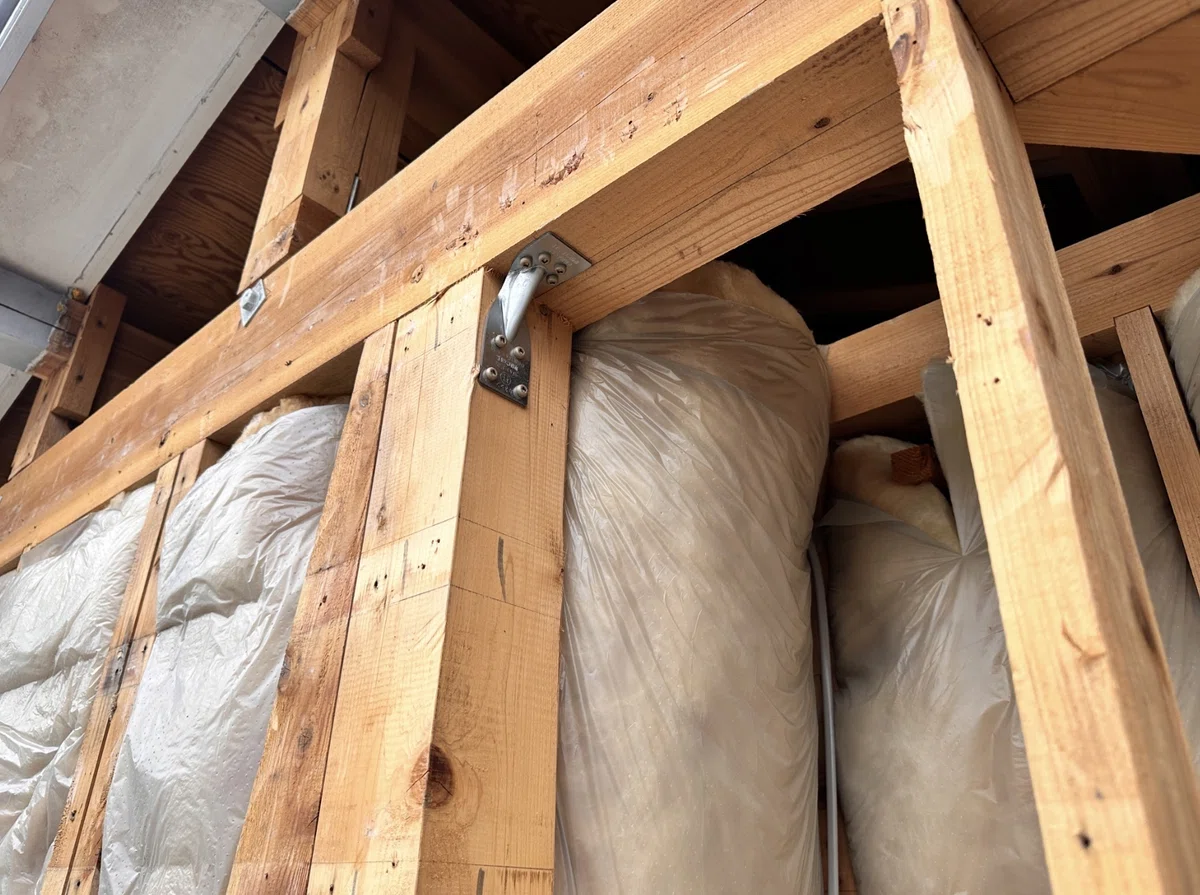

    剥がされちゃった  ちょっと 恥ずかしいね

    この木材を取り払い、構造用合板という分厚い板に 張り替えるらしい。

    その構造用合板 の 耐力壁が

                                     耐震化の要のようです

                     厚さ1cm くらいありそうな 板です


    今回の耐震工事は
    部屋の内壁には手をつけず 外から行う方式なので
    室内に工事は入らない。
    建物の間取りも変わらない。
    私は ずっとそのまま生活できる。

    要は 外から 建物を頑丈にするだけだ。

    「かなり うるさいですよ」と言われているが、引越しするよりはマシである。
    3週間くらい、耐えてみせるもんね !


    2025/3/13   (木)   2日目


    きょうの作業も めっちゃ うるさい!
    ドンッ ドンッ と何か ぶっ叩くような激しい音がする。

    少々の音には驚かなくなったワタシも
    いったい何をすれば あんな音が? と、外に出てみた。

    昨日 ちょっと恥ずかしかった壁が、分厚い板で塞がれ

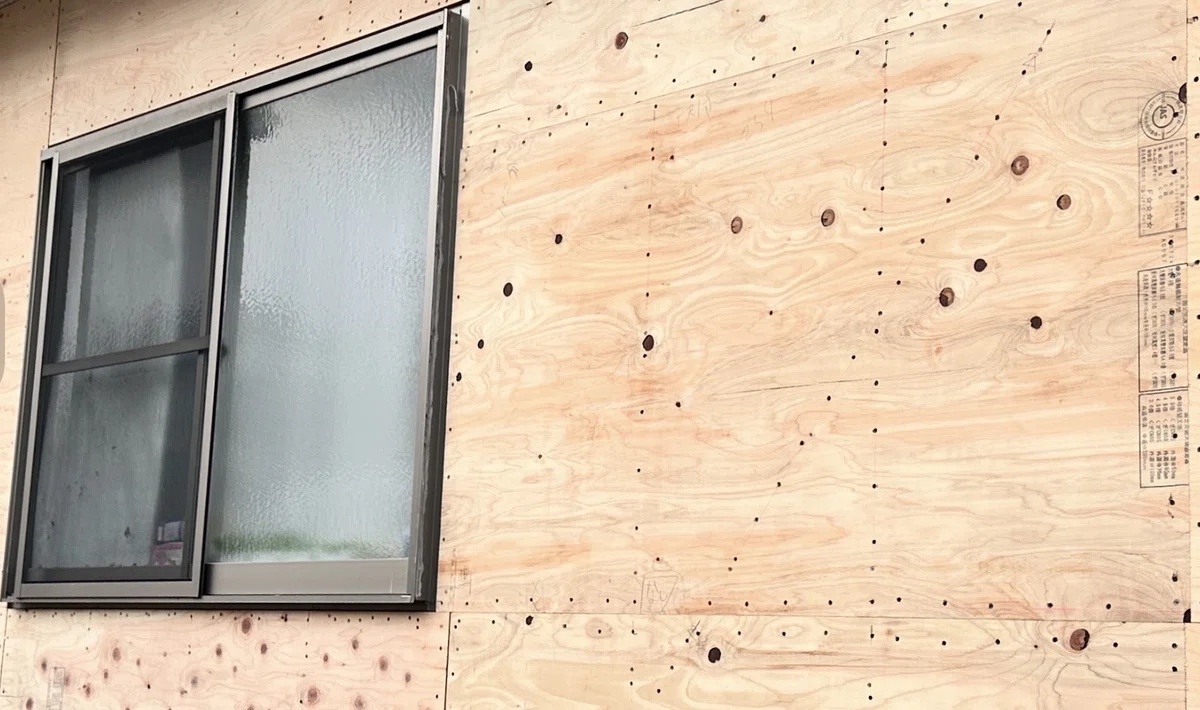

    画像
    板には 国土交通大臣認定品 と 印刷されている


    若い女性 つまり あの娘さんが

    電動工具を片手に 太い釘を打ち込んでいる


    圧縮されたエアーで、一瞬に打ち込むそうだ。
    トン トン などという 昔ながらの のどかな音ではない。

    非常に狭い間隔で これでもか! と言わんばかりのぶっとい釘が並ぶ。

    後継の息子さんが 手を止めて 説明してくれる

    実は 今では この方が社長さん。
    私の工事が延期されている間に 代替りして
    棟梁と私が呼んでいた方は、会長さんになっていた。

    なので これからは 後継の息子さんを

          若社長

    棟梁を

          元棟梁

                                 と 呼ばせて頂くことにする。

    若社長の 説明は 続く


    「普通の真っ直ぐな釘では 地震で何度も揺すぶられると 緩んで抜けてしまう

     ネジ釘は 螺旋状になっているので、解体も容易ではない 」との事

       上の写真で ポツポツと並んでいるのが そのネジ釘


    「耐震工事は 基準があって 釘と釘の間隔をこれより広くできないんです
     新築は ふつう ここまでの本数の釘は打たない」


    「じゃあ 新築は そこまでの耐震性がないってこと?」

    「施主さんの希望で耐震性を上げれば別だが
                 今の建築基準法では そういう事になる」

    「もしかして 耐震工事って 新築よりうるさい?」と私は苦笑した。

    ( そうだ、さんざん調べたんだ。
     現在の基準では 震度7 に耐えられない。国は分かっているのに…そのままだ
     確か 2025年4月頃に 法改正されるはず )


    2025/3/14  (金)    3日目

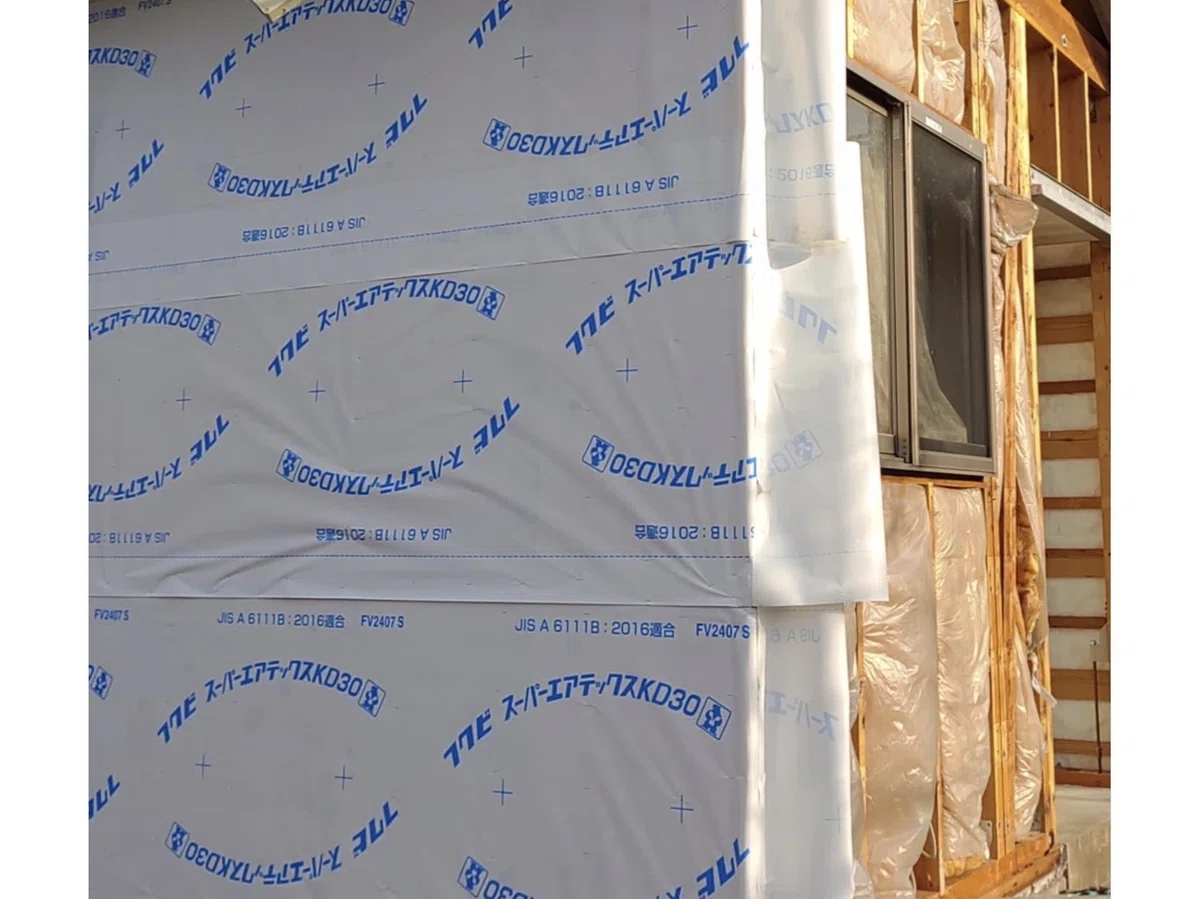

    南側は 防水シートがかけられ、作業は東の壁に移る。

    画像

    私は またしても 様子見に出る。
    我ながら うるさい施主である 😀

    若社長が

    剥き出しになった柱の根元を指して

                説明してくれる

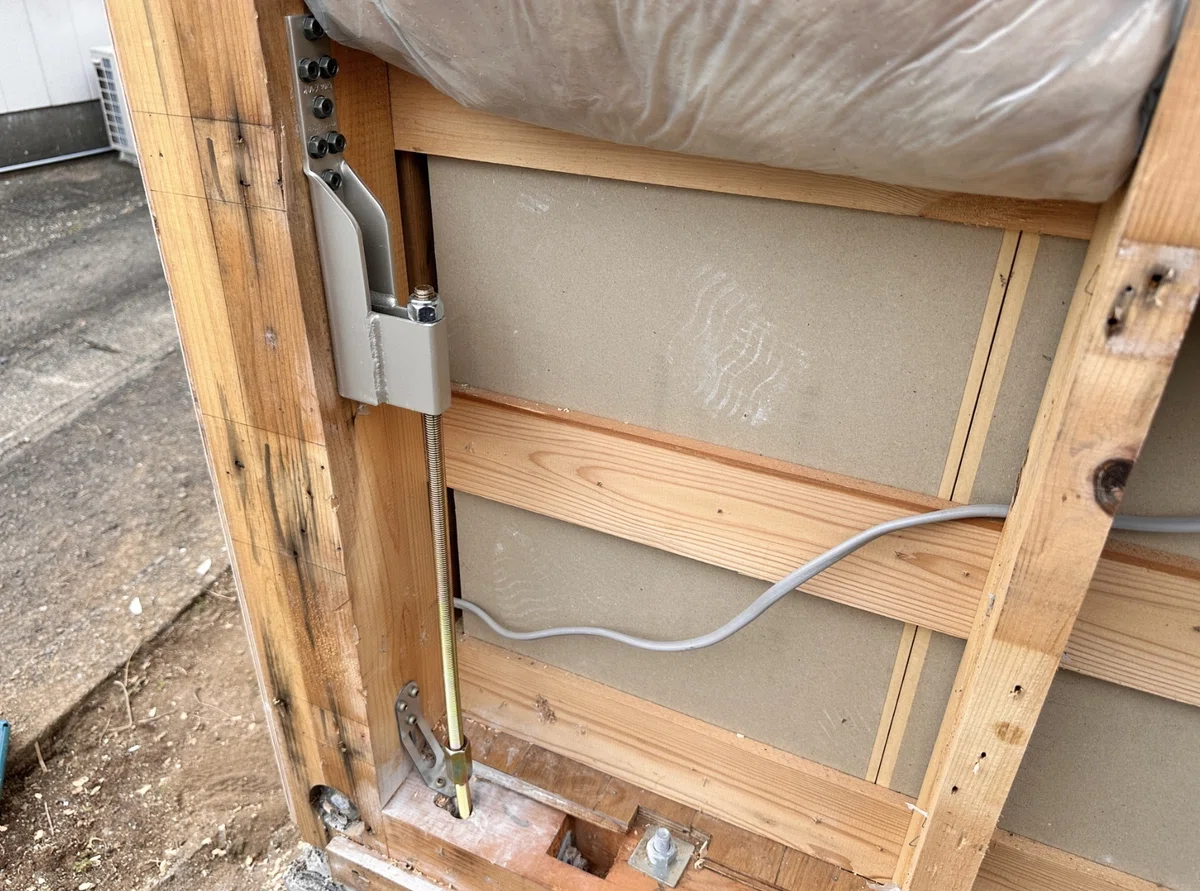

    画像

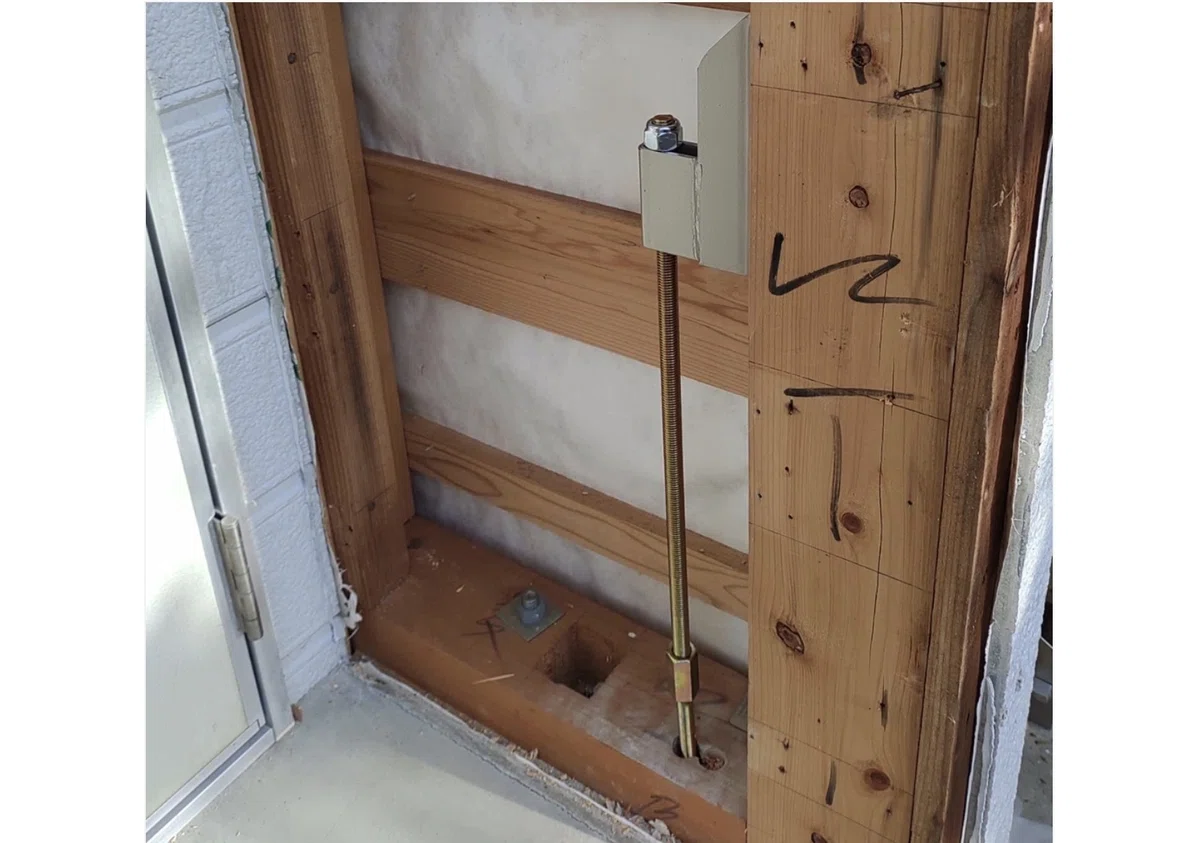

    「これが 基礎コンクリートと柱をつなぐ ホールダウン金物
                             ご存じですよね?」

    「はい、家が丸ごと 基礎から抜けて転がるのを防ぐ ヤツですね」

    お勉強した良い子は ちゃんと答えられるのだ 😃

    2025/3/15    (土)


    私は ちょっと疲れてきたが
    お休みは 日曜日だけとの事で 今日も作業は続く。

    家の周りは

    画像
    こんな事に なったり


    画像
    あんな事に なったり


    画像
    こんな物が 置いてあったり


    なかなか にぎやかだ。

    第2週

    2025/3/17   (月) 〜 3/22 (土)


    作業は、北の壁 西の壁 と 進んでいくが
    このあたりから 私も 何日目だか分からなくなって来た。

    最後の西側の壁には
     ガス 水道 湯沸かし器
     テレビ 電話 インターネット などの ケーブル
     インフラが集中していたため、苦戦の模様。

    後は 屋根と柱の連結も 強化されたと思う。
    何やら、上の方から物音がするし、時々 棟梁の指示する声が降って来る。
    たぶん、屋根の上で作業して下さっている。

    また、この時は風が強く やたらと寒い日で、申し訳ない気分になる。


    さすがに私も もはや 視察する元気もなく…… ヘタっていたら

    後日 若社長から バッチリ 証拠写真を頂いた。

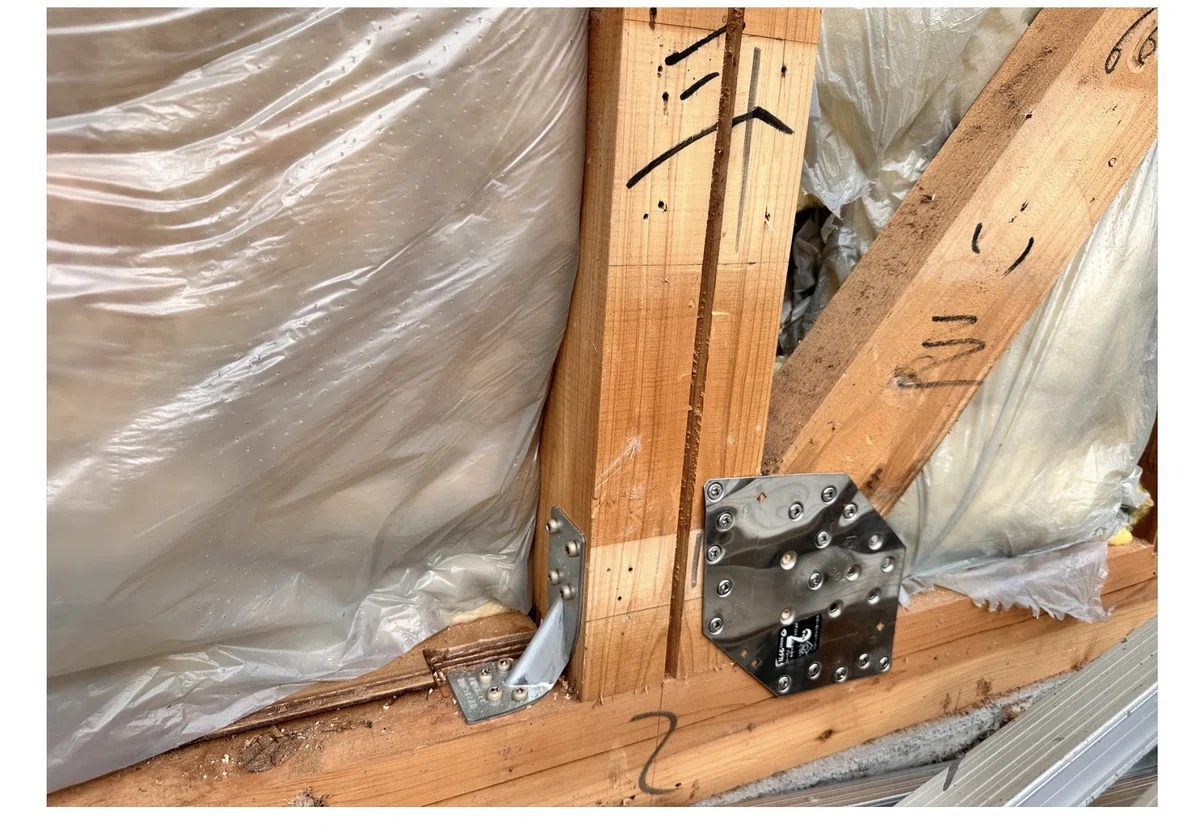

    画像
    天井の梁(はり)と 柱の連結
    画像
    土台と 柱の連結
    画像
    道路側の柱にも ホールダウン金物

    なんだか、私の小さなおうちは だいぶマッチョになったみたいだ!

    3ページで終わる予定だったが
    長くなるので、 もう1ページ追加することにして
    工事の 第二部は 次へ

    ここまで お付き合い下さった方々、ありがとうございました。
    最終ページもよろしくね。


    #耐震工事
    #棟梁
    #耐力壁
    #連結
    #構造用合板
    #電動工具
    #ねじ釘
    #施主
    #証拠写真
    #ホールダウン金物
