分类:制造业信息化、MES 实施、ERP&MES 一体化、多品种小批量
摘要:本文复盘浙江地区机床功能部件专精特新企业数字化完整项目,企业同时运行标准件批量备货、定制化按单生产模式,锻打 / 热处理 / 磨削大量工序外协。完整记录基础数据治理、选配 BOM 架构、工序仓追溯、BRP 需求规划、MES 车间报工计件、外协管控、质量闭环实施细节,输出行业踩坑反思;案例基于普实一体化平台,内容来自公开项目资料,可供离散装备零部件企业 IT 与实施顾问参考。
0 项目背景概述
行业:机床功能部件(刀塔、伺服刀架)离散精密制造;
企业特征:国家级专精特新小巨人;双业务模式:标准产品批量库存备货 + 定制机型按单设计按单生产;

企业主要产品(部分图)
工艺链路:锻打→粗加工→调质热处理→精加工→磨齿 / 磨外圆→部装→总装;锻打、热处理、磨削大量工序外协;
核心痛点:BOM 选配爆炸、厂内外在制品黑箱、手工计划测算误差大、外协损耗无台账、车间计件对账难、订单成本核算不清;
实施策略:分两阶段渐进式落地 ERP+MES 一体化,拒绝大爆炸一次性上线;先跑通计划‑采购‑仓库主线,再落地车间 MES、外协管控、质量闭环。

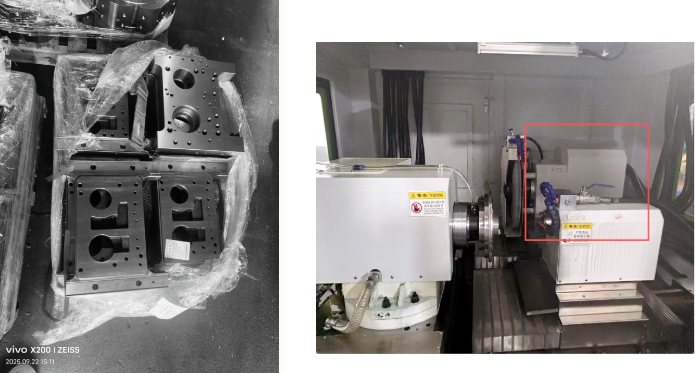

图:毛胚→成品
1 转型前业务矛盾与信息化误区
1.1 原生业务矛盾
- 双模式冲突:批量备货 + 定制按单生产并存,插单、改单频繁,静态 Excel 计划模型极易失效。
- 外协占比高:半成品在外部工厂、内部多车间流转,无法实时跟踪工序位置、报废损耗数量。
- 选配 BOM 复杂:同一基础总成,几十种可选配件,过去每单重建完整 BOM,人力消耗大,错料返工风险高。
- 数据孤岛:销售 Excel、车间纸质流转卡、财务独立做账;月末毛利核算工作量巨大;计件工资手工统计,对账纠纷频发。
1.2 前期踩坑:Excel 计划模型不可持续
企业前期尝试自建 Excel 计划测算表,仅适用于静态环境。一旦发生客户改单、插单、外协延期,整套公式失效,出现典型业务现象:
- 销售口头传递变更,技术改 BOM,仓库依旧按旧版本领料,形成呆滞料;
- 外协毛坯发料、退回、报废缺少系统台账,半成品损耗无法统计;
- 装配工序经常出现机加工件外协回厂滞后,产线停工待料;
- 车间手写工单,月底集中统计工时,工资对账矛盾突出。
管理层判断:设备已经大规模投资,管理工具短板会限制产能释放,继续扩产只会放大库存风险。选择普实一体化平台,分阶段落地 ERP+MES。
📌行业反思坑点 1:
外协占比较高的离散零部件企业,不要指望 MES 独立解决全部问题。MES 聚焦现场执行,如果上层 BOM、物料需求规划、外协业务没有系统化管理,MES 只能记录结果,无法从源头减少错料、缺料、返工。MES 是执行层,必须依赖 ERP 主数据与计划层底座。
2 分阶段推进项目
第一阶段:基础底座建设,跑通核心业务主线
阶段目标:梳理主数据,打通销售‑BRP 需求规划‑采购‑入库业务链路,统一基础数据源。
第二阶段:MES 深度落地,解决定制、外协、车间、质量核心痛点

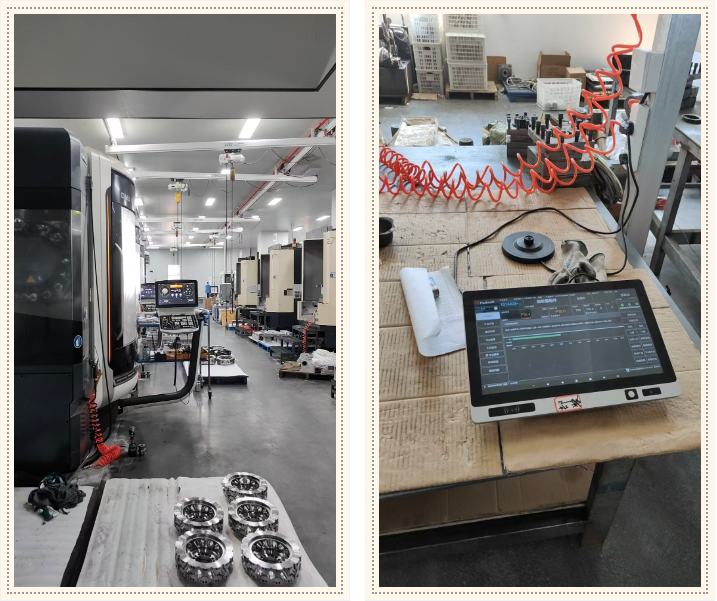

金工精加工车间
1) 定制选配 BOM 架构:基础 BOM + 选配表
业务痛点:定制订单每单重建完整 BOM,耗时 4 小时 / 单,容易出错。
实施方案:
- 技术维护通用基础 BOM、标准工艺路线;
- 将电源线、编码器、冷却接头等配件维护为独立选配项;
- 销售接单勾选选配参数,销售‑技术线上双审批;系统自动生成成品 BOM 与物料清单。
落地指标:定制订单 BOM 生成时间由 4h 降低至 10min;装配错料返工显著下降。

选配BOM配置界面

产品选配审批流
2) 工序仓全链路追溯(厂内 + 外协)
本项目实施难度最高、业务价值最大模块。
- 外协闭环:锻打、调质热处理使用外协发料单、外协入库单闭环;系统记录外发数量、合格退回、报废损耗;
- 内部工序流转:精加工各工序完工,工位机扫码产出,半成品入对应工序仓,生成二维码工序标签;
- 工单为最小单元:金工、部装、总装车间,领料、产出、检验全部绑定作业计划单。
业务收益:生产端可随时查询半成品所处工序(本厂 / 外协、合格 / 待检);工单缺料预警,装配停工待料频次下降,不需要现场人工巡线统计进度。

工序仓库存台账
3) BRP 统一需求规划,替代手工 Excel 测算
两套需求来源驱动计划运算:
- 标准库存产品:安全库存触发自动备货生产计划;
- 定制订单:销售订单展开 MRP,自动生成生产工单、采购请购;
- 物料齐套校验,齐套不足物料预警,计划优先跟进采购、外协到货;
- ATP 物料可用查询,移动端可查看订单进度,减少手工报表上报。
收益:人为漏采、过量备货问题得到遏制,计划测算摆脱 Excel 静态公式。

BRP计划运算流程
4) MES 车间两大闭环:计件工资 + 质量异常流程
- 计件工资数字化闭环系统预先维护工序、设备加工单价;操作工工位机扫码报工,归集合格产出;月底直接导出工资核算报表,替代统计员手工汇总,工资对账纠纷基本消除。
- 质量异常全流程审批闭环线上质量异常反馈单;实现问题提报‑品质判定‑多部门评审‑返工返修全流程线上留痕;异常记录永久归档,售后问题可回溯工单质量档案。

任务产出计件明细

质量异常全流程审批
配套拓展模块:售后返修流程、办事处寄售仓管理、设备维保台账、OA 差旅报销,覆盖售前‑生产‑售后‑行政。
📌行业反思坑点 2:
很多 MES 项目只做厂内工序采集,完全忽略外协收发料、损耗管控。对于机床功能部件这类高外协占比行业,外协是制造链条重要组成部分,不纳入系统,在制品、成本数据天然残缺,MES 价值大打折扣。
3 项目业务成效
- 交付:订单全链路可视化;插单、变更带来交期延误减少,下游整机厂投诉下降。
- 库存:原材料、半成品呆滞库存得到清理;备货计划更加精准,物料资金占用下降。
- 成本:标准件、定制订单自动归集毛坯、外协、人工、辅料成本;实现产品线盈利分析,为经营决策提供数据。
- 协同:销售‑技术‑生产‑仓库‑财务共用一套数据源,跨部门核对单据工作量大幅下降。
- 车间管理:纸质流转卡淘汰,工位机 / PDA 扫码作业;SOP 系统可查,降低对老员工个人经验依赖。

4 机床功能部件行业 MES 实施方法论总结
- 实施顺序优先底座再执行:优先主数据、BOM、计划、外协流程梳理,再上 MES 车间执行,不要颠倒顺序。
- 混合生产模式(批量备货 + 定制按单),选配 BOM 能力是关键。一体化 ERP+MES 架构可以规避多系统对接的巨大适配成本;本案例依托普实一体化平台实现原生业务与车间执行打通。
- 外协工序必须纳入数字化管控范围,高外协占比零部件企业,MES 不能只管理厂内车间。
- 数字化不等于堆砌智能设备,高端加工硬件升级同时,必须同步推进计划、物料、成本的管理数字化;否则设备产能无法释放。
- MES 属于管理变革项目,不是简单软件采购;流程梳理、基础数据治理、一线操作习惯改变、持续迭代,缺一不可。
- 项目落地建议采用分阶段实施,优先解决交期、库存、成本三大最高优先级痛点,后续迭代拓展质量、设备、售后等周边模块。
标签:#MES #机床功能部件 #离散制造 #专精特新 #ERP#一体化
